金剛砂耐磨地坪施工價格

  金剛砂地坪價格 |   2019-12-20 21:51
金剛砂耐磨地坪是由一定顆粒級配的礦物合金骨料,特種水泥,其它摻合料和外加劑組成,開袋即可使用。將其均勻地撒布在即將初凝階段的混凝土表面,經專門手段加工,從而與混凝土地面形成一個整體,且具有高致密性和著色的高性能耐磨地面。金剛砂地坪是國內對耐磨硬化地坪的俗稱,外企將其稱為“地面硬化劑”。金剛砂耐磨地坪所用的骨料,可以根據需要進行添加,這樣就可以自由選擇顏色(有原色、灰色、綠色、紅色可供選擇)。如此一來,色彩的可選擇性,使得地坪的裝飾效果更佳。鋪裝在地面上,與混凝土基層整體固化后,在地面上形成一層密實堅硬,高度耐磨損,防塵的面層。因此可以作為一種保護地面的建筑用材,用于停車場、倉庫、廠房等場所,尤其側重于車輛往來較多的區域。

金剛砂耐磨地坪施工價格

金剛砂耐磨地坪施工報價是要根據基層密實度、施工面積、客戶需求、施工工藝等來決定的。施工價格跟施工面積以及工藝有很直接的關系,一般情況下施工面積越大的話價格略便宜一些,通過選擇的產品,可以保證項目的基本后期施工效果,很好的增強基本的地面耐磨性、耐沖擊性以及項目強度;相比較其他類型的產品材質來說,基本的特點是耐久性強,可以很好的應對油污等不同的使用環境,起到很好的防油以及抗污性能;產品施工的基本后期效果是表面平整光滑度好,可以進行多種色彩的配置,達到基本的美觀度要求;
金剛砂耐磨地坪施工占地面積1-1000平方米價錢為20元至26元,地坪漆施工占地面積1000-5000平方米價錢為16元至22元,地坪漆施工占地面積≥50000平方米價錢為12元至16元。
金剛砂耐磨地坪施工報價組成:
金剛砂耐磨地坪大概在8元到15元一個平方左右。
金剛砂骨料價格:便宜的本色650元~850元/噸;綠色750-1100元/噸;好質量的本色1200元~1600元/噸;
使用量:5-8公斤/平方米
人工費:3元/㎡這些是直接成本。

蘇州金剛砂耐磨地坪施工價格

金剛砂耐磨地坪施工流程說明:
1、清潔地面,使用抹光機抹平、壓實,應至少養護15天后再打磨、清除表面的白堿和浮塵。對于金鋼砂硬化劑地面或舊的混凝土地面,清除表面的油污、涂料和松散結構等影響滲透的物質,然后徹底清掃地面。
2、對過于干燥的舊地面,使用清潔水充分潤濕地坪表面,混凝土強度標號要求為≥C25,澆注厚度以客戶來定,一般在30mm 以上的水泥砂漿或50mm 以上的細石混凝土;。
3、使用硬化劑充分潤濕預處理的金剛砂表面,并保持濕潤1-2小時。在此期間應使用毛刷、拖把或者滾筒等工具不斷摩擦表面,使硬化劑能更有效地滲透到金剛砂內部,待混凝土初凝時(指壓測試留下3-5mm 印跡),先將2/3量合金材料縱、橫交叉均勻撒布,讓材料充分吸收混凝土中水份,用抹光機械施工抹平;再將余下1/3量合金骨料均勻撒布,多次抹平后收光;邊角區域應用手工抹刀抹平,收光。。
4、在找平層整平未干時,將骨料均勻地撒布在找平層上,邊角加固,地面磨平,用透明密封劑輥涂,電鏝抹平,抹光,收光,養護,當氣溫較高時,表面的硬化劑由于水份蒸發的原因很快變粘稠,可噴涂少量水稀釋變稠的硬化劑,但用量不宜過多。
5、清除余液:使用塑膠刮子或拖把把表面剩余液體清除干凈,也可用大量清水沖洗干凈,但需注意不能有積水浸泡現象。
6、養護:干燥24小時后地面可步行開放,正常使用應養護七天后再投入使用。滲透的硬化劑有效成分逐漸與水泥反應,經常使用濕拖把清潔地面能促進滲透到金剛砂內部的凝膠繼續反應,能更早獲得強度和光澤度 。

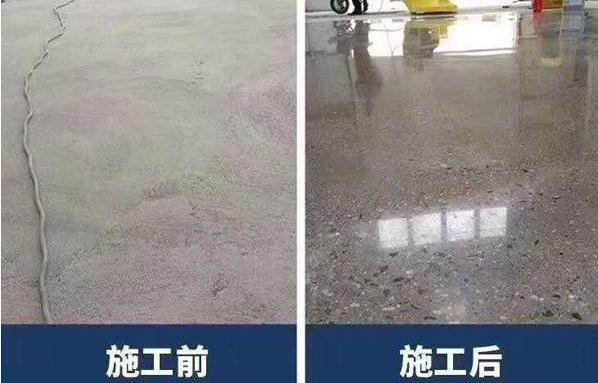

7、拋光:成品后的地面隨著使用時間的頻繁磨擦?xí)兊迷絹碓焦饬?,也可做完后立刻用機械進行人工拋光,以得出一定光澤度的地坪效果。施工完成后即可用養護劑(水加薄膜、蠟、高滲透密封固化劑)實施養護;完工5-7天后宜做切割縫,以防不規則龜裂,切割縫間距宜為6-8m(一般根據車間柱距離確定),切割應統一彈線,以確保切割縫整齊順直,不影響地坪美觀;切割深度應至少為混凝土基層厚度的1/3(切割伸縮縫縫一般由土建完成)。28天養護后可正常使用。
